喜訊!中機對外柬埔寨230kV輸電線項目B段順利通過業主驗收
2024-06-19  來源:  [大] [中] [小]

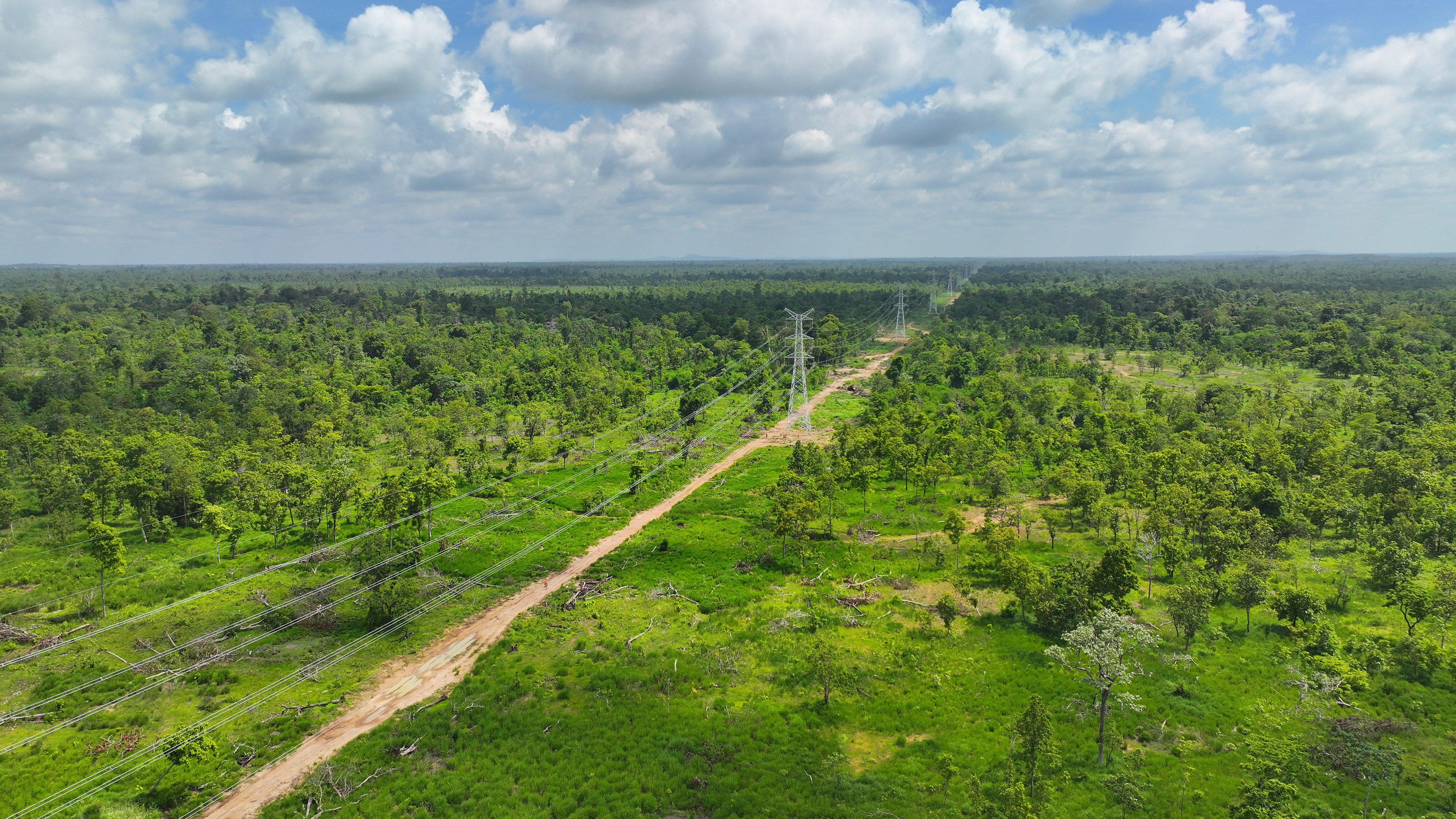

6月15日,中機對外柬埔寨230kV臘塔納基里-特本克蒙輸電線路EPC項目B段(CHP至PPR段)順利通過業主驗收,標志該段線路已具備帶電條件。

項目于2023年6月簽約即生效,總長223公里,穿越柬埔寨東北部四個省份,連接五個變電站,項目工期僅24個月。由于需要給柬埔寨政府招商引資的某重要項目工業園區緊急送電,業主于同年年底要求我方務必于2024年6月底前完工B段(長約45公里)。在有效施工期僅有一個旱季,同時又要確保其他段線路正常施工的情況下,項目部面臨著工期短、任務重、進度壓力大等重重困難。但項目部不懼困難,統籌全局,因時、因地制定了各子項工程節點,壓縮每項工作周期,在雨季期間艱難地完成了測量、地勘等所有前期工作。

項目部全體成員為保質量、保安全、按期完工,多次放棄休假機會,加強屬地化管理,用了不到7個月時間保質保量完成了該段線路全部工作,一次性順利通過驗收,打破了公司進入柬埔寨市場以來的輸電線路施工速度記錄。獲得由最終用戶柬埔寨國家電力公司、業主施耐泰克公司組成的驗收組高度認可。

本次驗收的順利通過標志著230kV輸電線項目取得初步勝利,同時也證明了中機對外全面屬地化施工管理工作已取得成效,項目部將持續推動柬埔寨市場屬地化發展,為項目全面完工再鼓干勁、再強舉措,為高質量共建“一帶一路”貢獻力量。
